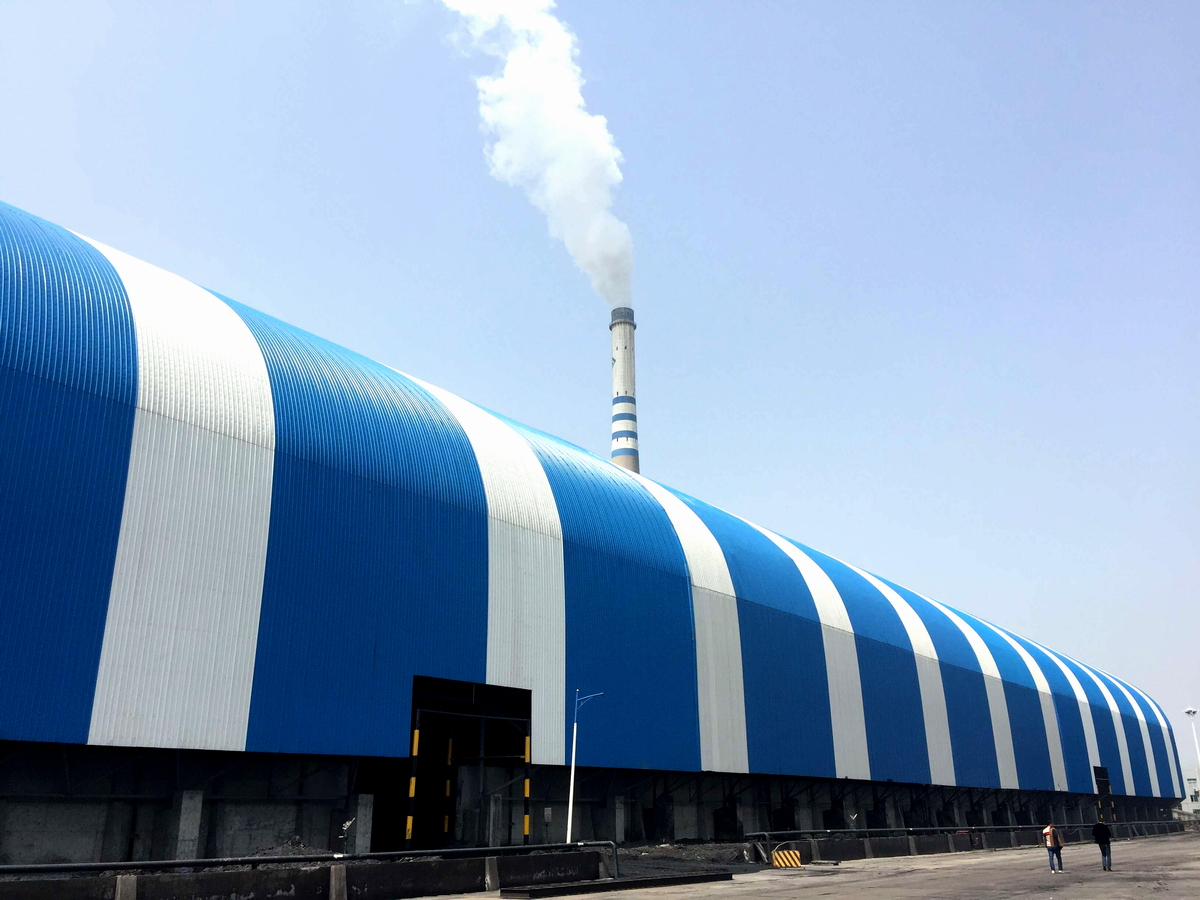

近日我司接到国电蚌埠业主中标通知书,成功获得2×660MW机组工程运煤系统完善项目干煤棚(含防风抑尘网)环保项目。这是我司承揽的第二个国电系统项目,是我们以战场保市场、以信誉打响企业品牌的成功案例。

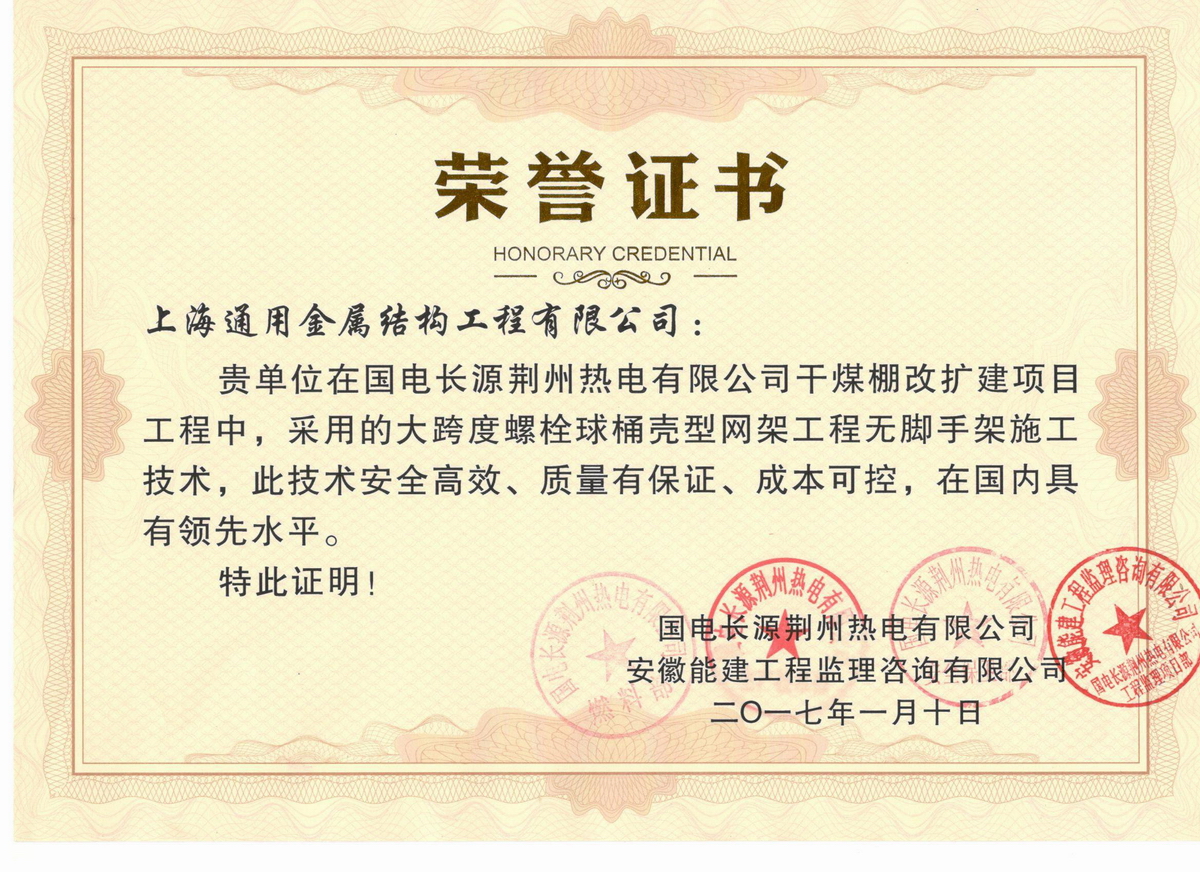

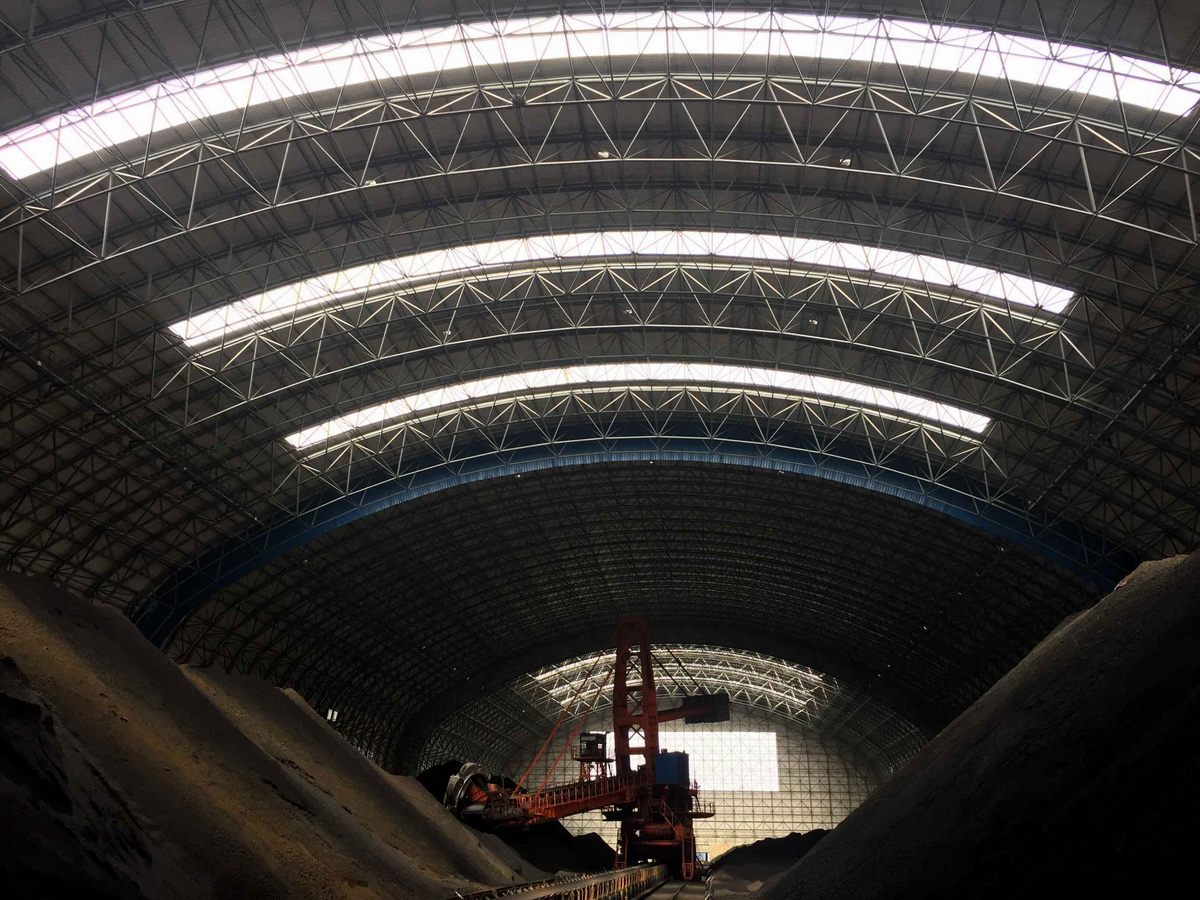

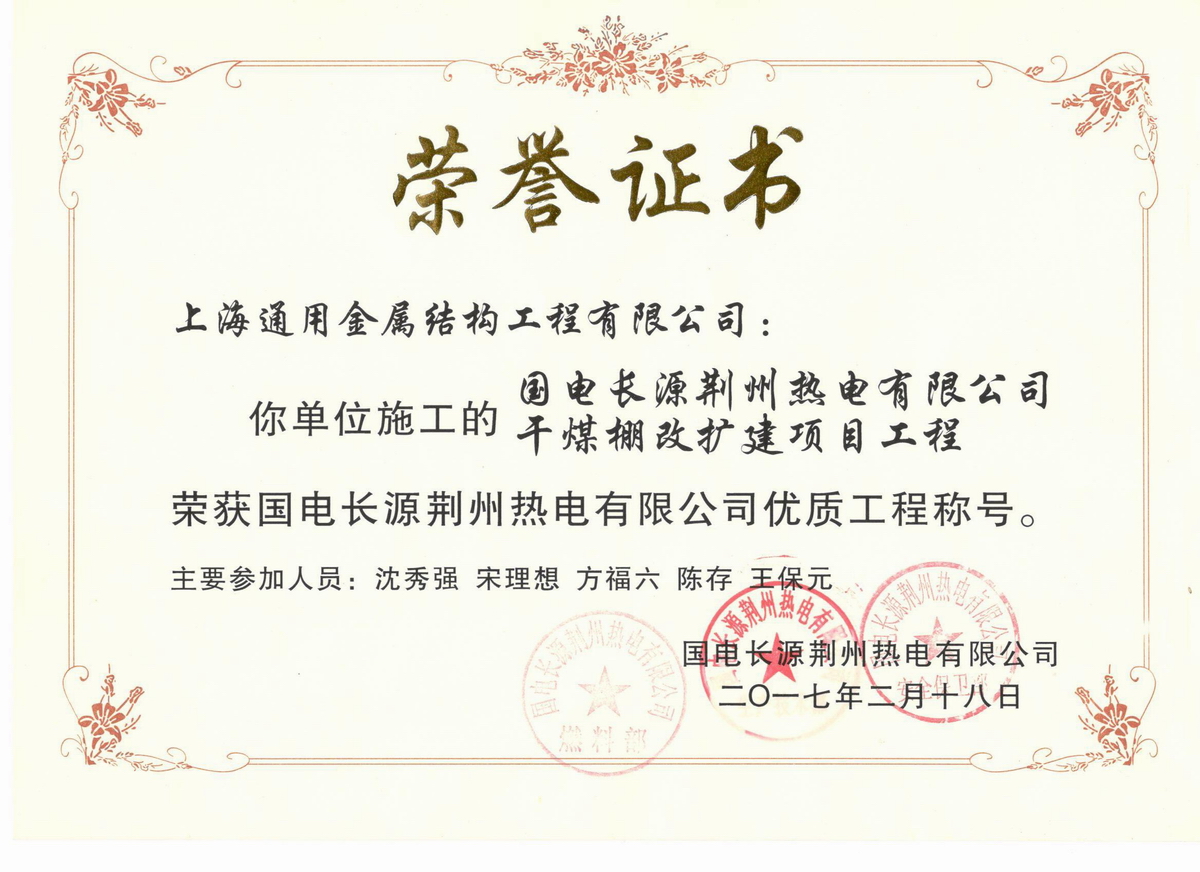

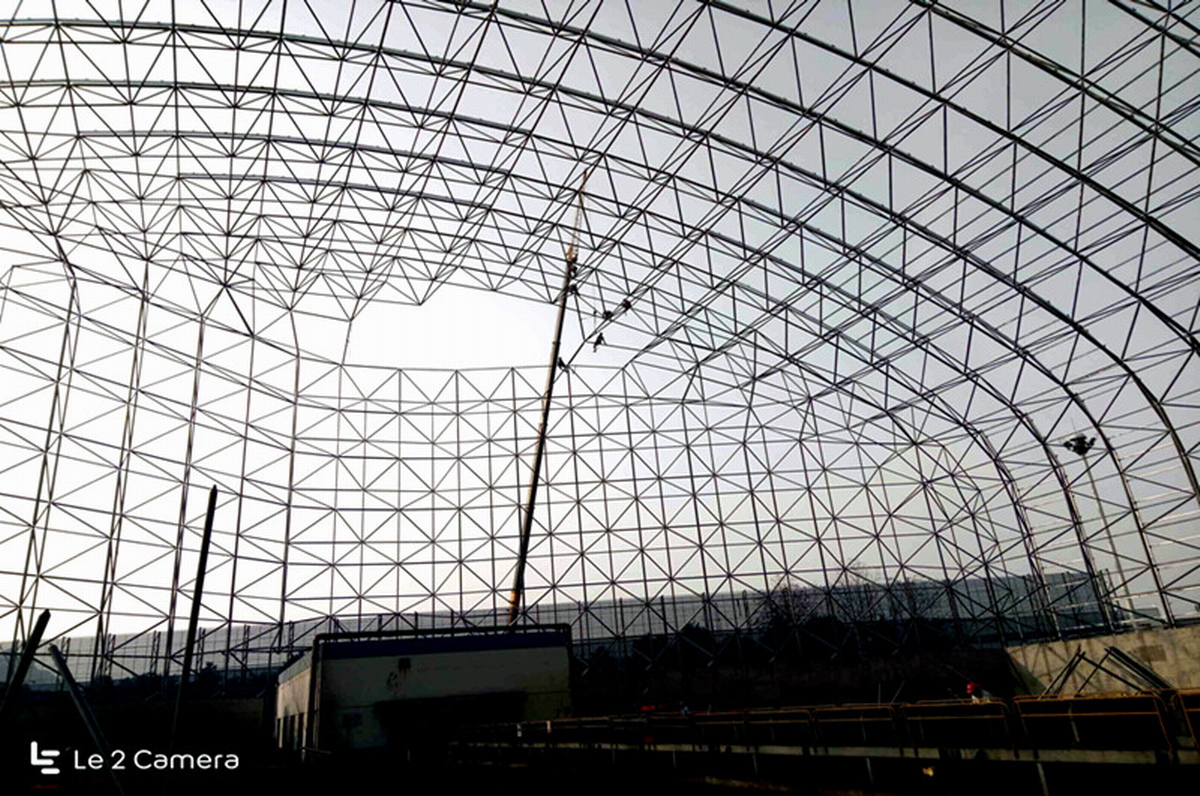

2016年10月,我司承接了荆州热电有限公司干煤棚改扩建项目,这是我们首次跻身国家电力行业,而且承揽的是EPC总承包创新环保型项目。项目是在煤场原有一座长80米、宽76米,储煤量为4万吨干煤棚基础上,以原有干煤棚的两个端面分别沿南北方向扩建两座干煤棚,至储煤场两边的顶端面,南北向的端部采用全封闭设计,干煤棚为单曲面弧型筒壳网架,南北区域水平投影面积约13165 m2,筒壳跨度76m,北区筒壳长度74m,南区区筒壳长度99m,网壳厚度2.8m,支座球心高程+2.5m,网架顶球心高程+34.7m,下弦支撑于混凝土柱上,正放四角锥筒壳结构形式,节点采用螺栓球节点。施工技术复杂,质量要求很高,工期十分紧迫,企业没有成熟经验可以借鉴。为了干好这个项目,为企业开拓钢结构建筑新领域奠定基础,公司上下齐心协力,大胆创新,攻坚克难,通过在桶壳下部设置预应力索从而使桶壳结构成为一个自平衡体系,解决了桶壳结构在安装过程中的水平推力问题;为了保证桶壳结构在安装过程中不因变形过大而失效,通过调节预应力索的张紧力和复核桶壳结构的形体尺寸,从而实现了桶壳结构的安全;在螺栓球桶壳安装中采用了网架自平衡累计提升+高空悬挑施工方案,解决了桶壳网架安装措施繁杂、进度慢、费用较高等问题,最终项目历时100天顺利安装完成,为企业创造了较好的经济效益。施工中采用的大跨度螺栓球桶壳型网架工程无脚手架新技术被评价为具有国内领先水平,项目被评为优质工程。
